玉树灾区首台恢复重建保障燃油机组并网发电

作者:佚名 来源:新华网 时间:2010-08-13 09:20:00 点击数:

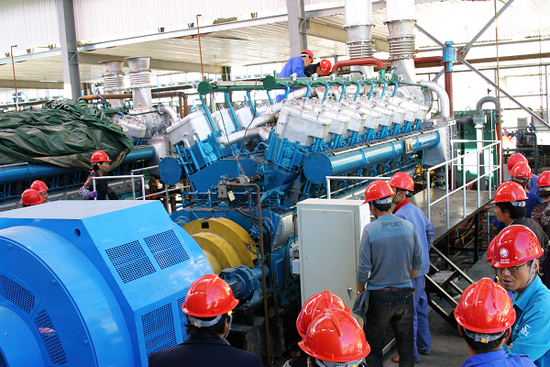

   眼下,玉树灾区各项恢复重建工作正在如火如荼进行,尤其是水、电、交通等基础公用设施的建设取得了重大的进展。8月10日15时28分,玉树灾区首台保障燃油发电机组并网发电,10.5千伏电流稳定输入玉树电网,标志着玉树灾区供电安全可靠性得到进一步增强。
  负责玉树电网重建工作的青海省电力公司高度重视玉树燃油发电机组建设, 6月5日,燃油发电机组建设工程在被强震完全摧毁的西杭水电站原址开工,青海公司火电工程公司克服工期紧、任务重的困难,强化施工管理,按照工程关门日期倒排工程进度,周密安排部署,经过近60天的紧张施工,确保了第一台燃油发电机组按期、顺利实现对外发电。

  据了解,在玉树灾区地方小水电机组尚未完全恢复供电之时,燃油发电担当起了玉树灾区恢复重建供电任务。玉树灾区恢复重建保障燃油机组发电工程是一项保障玉树灾后重建和冬季采暖的用电需求的重要电力基础设施工程,随着首台保障燃油发电机组并网发电,另外9台保障燃油发电机组也将陆续投运,为玉树灾区恢复重建提供稳定电能,也为玉树灾区恢复重建进度如期实现打下坚实基础。
